Créer une buanderie chez soi : travaux, budget et erreurs

Créer une vraie buanderie chez soi repose sur trois lots techniques : la plomberie, l’électricité et la ventilation. Comptez de 1 500 à 4 000 euros pour une création complète avec raccordements, selon le guide de prix Rénovation & Travaux (2026). Voici le plan de travaux, le budget poste par poste et les pièges à éviter.
Choisir l’emplacement : l’eau décide avant tout
Le premier réflexe consiste à repérer les réseaux existants, pas à choisir la plus jolie pièce. Chaque mètre qui sépare votre future buanderie d’une arrivée d’eau et d’une colonne d’évacuation se paie en tranchées, en saignées et en heures de main-d’œuvre.
Quatre emplacements reviennent dans la majorité des projets :
- Cellier ou arrière-cuisine : les réseaux de la cuisine passent à proximité, le raccordement reste court.
- Garage : de la place et un sol déjà brut, mais prévoyez l’isolation et le hors-gel des canalisations.
- Salle de bains : un angle suffit, l’eau est là, l’évacuation aussi. Le défi devient l’espace et le bruit.
- Placard sous l’escalier : séduisant sur plan, à condition de vérifier la profondeur réelle et le passage des gaines.
Sur le papier, tracez la pièce à l’échelle avec les cotes standard : 60 cm de large par machine, un dégagement devant les hublots, un passage de circulation. Trois à quatre mètres carrés suffisent pour un poste complet. Les différentes configurations possibles, en ligne, en L ou en U, sont détaillées dans notre guide pour aménager une buanderie fonctionnelle, qui traite du mobilier et du circuit du linge. Ici, concentrons-nous sur ce qui se passe derrière les murs.
Dernier point du plan : la pente d’écoulement. Une évacuation qui remonte ou qui serpente sur dix mètres finira par refouler. Si la colonne est trop éloignée, l’artisan proposera une pompe de relevage, un surcoût à intégrer dès cette étape plutôt qu’à découvrir au milieu du chantier.
Plomberie : arrivée d’eau, évacuation et parade aux dégâts

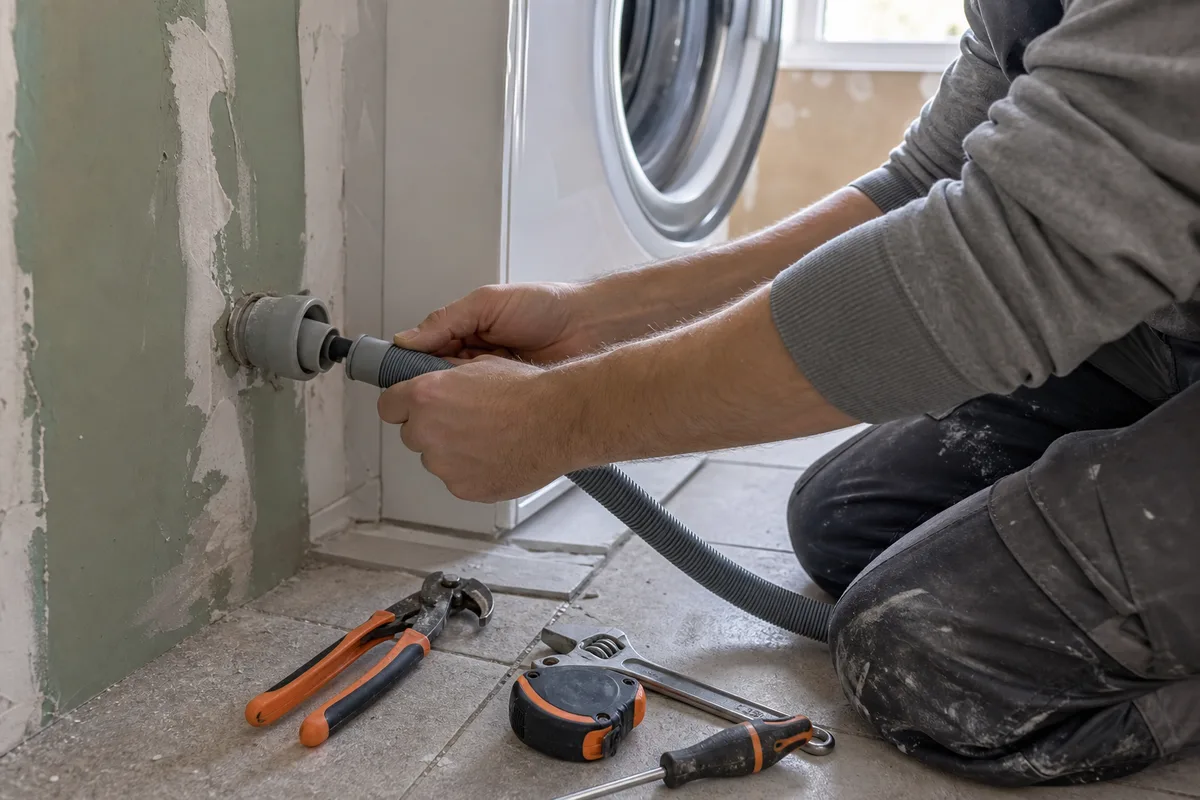

Le lot plomberie couvre trois éléments : une arrivée d’eau froide avec robinet d’arrêt dédié, une évacuation raccordée au réseau des eaux usées, et un siphon qui bloque les remontées d’odeurs. D’après les guides de prix Travaux.com (2026), l’installation d’une arrivée et d’une évacuation pour un lave-linge se facture entre 300 et 800 euros TTC selon la distance aux réseaux et la complexité du percement.
Deux choix techniques méritent votre vigilance. D’abord, le robinet : exigez une vraie vanne quart de tour sur une attente en cuivre ou en PER, et refusez le robinet auto-perceur posé en dix minutes sur un tuyau existant. Ce dernier finit par fuir ou se gripper, et son débit réduit encrasse la machine. Le second choix concerne la hauteur de l’évacuation : respectez la plage indiquée par le fabricant de votre lave-linge, sans quoi la vidange siphonne en continu ou reflue.
La buanderie reste une pièce à risque de dégât des eaux. Trois parades peu coûteuses : un bac de rétention sous la machine, une vanne d’arrêt accessible sans déplacer quoi que ce soit, et des flexibles remplacés tous les cinq à dix ans. Un évier ou un bac à laver, si la place le permet, complète le poste : détachage, trempage, vidage des seaux. Le raccorder pendant le chantier coûte bien moins cher qu’une reprise ultérieure, puisque les réseaux sont déjà ouverts.
Combien ça coûte ? Le budget poste par poste
Le guide de prix Rénovation & Travaux (2026) donne le cadre général : de 300 à 600 euros le mètre carré pour un aménagement de buanderie, un simple rafraîchissement se limitant à 80 à 300 euros le mètre carré, et une création complète avec plomberie se situant entre 1 500 et 4 000 euros. Voici le détail par lot, aux tarifs 2026 :
| Poste | Fourchette 2026 | Source citée |
|---|---|---|
| Arrivée + évacuation d’eau | 300 à 800 € TTC | Travaux.com |
| Circuit spécialisé 20A (par circuit) | 90 à 175 € | guides tarifaires d’électriciens |
| Prise standard supplémentaire | 50 à 150 € | guides tarifaires d’électriciens |
| VMC simple flux hygroréglable posée | 600 à 2 000 € | Effy |
| Rafraîchissement sol et murs | 80 à 300 € / m² | Rénovation & Travaux |
Additionnez pour votre cas : deux circuits spécialisés, trois prises de confort, la plomberie et une VMC hygroréglable d’entrée de gamme placent déjà l’enveloppe technique autour de 1 500 à 2 500 euros, hors mobilier et finitions. Le chiffrage précis dépend ensuite de votre logement : longueur des saignées, état du tableau électrique, accès aux combles pour la VMC.
Avant de signer, comparez plusieurs chiffrages : des plateformes de devis gratuites comme https://www.made-in-france-365.fr/ mettent en relation avec des artisans locaux et publient des guides de prix par type de travaux, ce qui aide à situer chaque devis reçu par rapport aux tarifs réellement pratiqués. Un écart de 30 % entre deux devis sur le même descriptif n’a rien de rare ; il s’explique presque toujours par une différence de périmètre qu’une troisième consultation révèle.
Gardez enfin une marge de 10 à 15 % pour les imprévus. Un mur qui se révèle porteur, une canalisation en plomb à remplacer, un tableau électrique saturé : la découverte fait partie du jeu en rénovation.

Électricité : ce que la norme NF C 15-100 impose
La réglementation électrique française ne laisse pas le choix. Comme le rappelle IZI by EDF (2026), la norme NF C 15-100 impose un circuit spécialisé pour le lave-linge et un autre pour le sèche-linge : chacun dispose de sa propre ligne depuis le tableau, protégée par un disjoncteur dédié. Brancher les deux machines sur une multiprise reliée à un circuit de prises classique surcharge la ligne et fait sauter le disjoncteur, dans le meilleur des cas.
Côté tarifs, les guides publiés par les électriciens en 2026 annoncent de 90 à 175 euros pour l’installation complète d’un circuit 20A, et de 50 à 150 euros pour une prise standard sur circuit existant. Le tarif horaire d’un électricien oscille entre 40 et 80 euros HT, auxquels s’ajoute souvent un forfait déplacement de 20 à 50 euros. Si le tableau n’a plus d’emplacement libre, l’ajout d’un module ou d’un tableau divisionnaire alourdit la note : posez la question dès la visite technique.
Pensez au-delà des deux machines. Un fer à repasser, une centrale vapeur ou une machine à coudre réclament des prises à hauteur du plan de travail, pas derrière le sèche-linge. Prévoyez aussi un éclairage franc au-dessus de la zone de pliage : trier des chaussettes marine et noires sous une ampoule faiblarde relève du jeu de hasard. Un interrupteur près de la porte et un bandeau lumineux sous les étagères hautes changent l’usage quotidien de la pièce.
Ventilation : le lot que les devis oublient

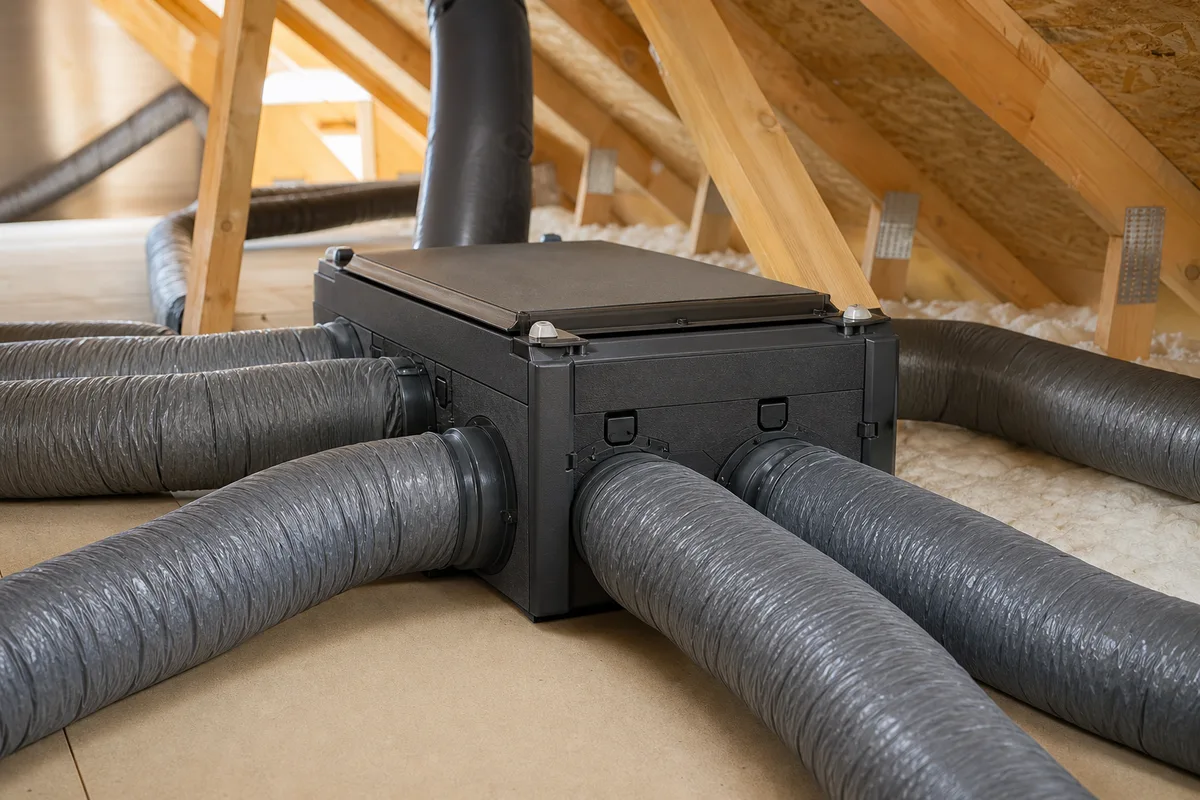

Une buanderie produit de la vapeur à chaque cycle de séchage, et l’humidité s’accumule vite dans une pièce fermée. Sans extraction, les moisissures colonisent les joints, les murs froids et le dos des meubles en quelques semaines. C’est le poste le plus souvent absent des devis, et le plus regretté un an après.
La solution de référence reste la VMC. Selon Effy (2026), une simple flux hygroréglable revient de 600 à 2 000 euros pose comprise ; le caisson hygro B seul se négocie entre 250 et 600 euros. L’hygroréglable adapte son débit au taux d’humidité mesuré : elle aspire fort pendant le séchage, se met en veille le reste du temps. La norme NF C 15-100 lui réserve d’ailleurs son propre circuit électrique, un point que votre électricien traitera dans le même passage.
Si le raccordement à une VMC centralisée s’avère impossible, un extracteur ponctuel relié à l’extérieur, déclenché par hygrostat, constitue un plan B honorable dans une petite pièce. Complétez par des grilles d’entrée d’air sur la porte : l’air extrait doit bien être remplacé. Et si vous étendez votre linge dans cette pièce l’hiver, notre article sur le séchage du linge en intérieur détaille les gestes qui limitent la condensation au quotidien.

Faire soi-même ou confier à un artisan ?
La frontière se trace assez nettement. Côté bricoleur : la peinture, le sol vinyle ou carrelé si vous avez déjà posé, les étagères, les meubles en kit, les plans de travail. Ces postes concentrent une grosse part du budget final et se prêtent bien au travail en soirée et le week-end.
Côté professionnel : tout ce qui engage les réseaux. La création d’une ligne depuis le tableau électrique, le raccordement d’une évacuation encastrée, le percement d’un mur porteur pour une gaine de VMC. L’argument dépasse la technique : en cas de sinistre lié à une installation réalisée sans règles de l’art, votre assureur peut réduire ou refuser l’indemnisation. Un artisan engage sa responsabilité et sa garantie décennale sur les travaux touchant au bâti.
Entre les deux, une voie médiane fonctionne bien : confier le gros œuvre technique à l’artisan, puis reprendre la main sur les finitions et le mobilier. Précisez cette répartition dans le devis, ligne par ligne, pour éviter le flou du « qui fait quoi ». Sur la partie déco justement, notre guide pour relooker une buanderie donne des pistes concrètes une fois les murs refermés.
Les erreurs classiques sur ce type de chantier
Certains ratés reviennent si souvent qu’ils méritent une liste de contrôle avant le premier coup de perceuse :
- Achat prématuré. Les machines se choisissent après le plan, jamais avant : un lave-linge de 63 cm de profondeur dans une niche prévue à 60 ne rentrera pas, quelle que soit votre détermination.
- Prises cachées. Placées derrière les appareils, elles condamnent tout débranchement rapide le jour où la machine disjoncte. Décalez-les sur le côté, à hauteur accessible.
- Ventilation sacrifiée. Zapper ce lot pour finir dans le budget revient à fragiliser tous les autres. Des murs moisis coûtent plus cher qu’une VMC.
- Bruit sous-estimé. Une buanderie contre une chambre réclame une porte pleine, des plots antivibratiles sous les machines et, idéalement, un doublage du mur mitoyen.
- Confort oublié. Lumière et rangement passent souvent à la trappe en fin d’enveloppe. Résultat : une pièce techniquement parfaite et pénible à vivre. Réservez-leur une ligne budgétaire dès le départ.
- Devis unique. Signer la première offre reçue prive de tout point de comparaison. Trois consultations minimum, un descriptif identique transmis à chaque artisan, et une lecture ligne à ligne.

Prochaine étape : relevez les cotes de la pièce pressentie, photographiez le tableau électrique et localisez la colonne d’évacuation la plus proche. Avec ces trois éléments, un artisan chiffre sérieusement en une seule visite, et vous savez sous quinze jours si votre projet tient dans l’enveloppe.
